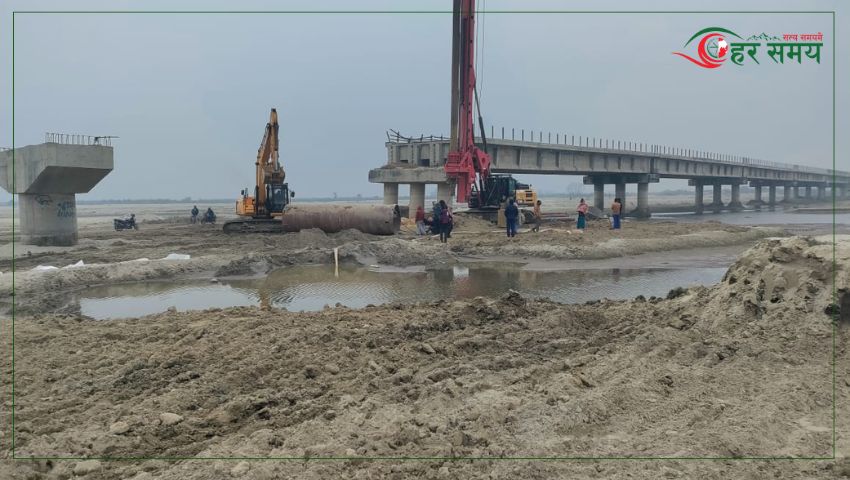

काठमाडौं - ठेक्का सम्झौता भएको १४ वर्ष वित्दासमेत निर्माण हुन नसकेको हुलाकी राजमार्ग अन्तर्गत सिराहा र धनुषाको सीमानामा पर्ने कमला नदीमा निर्माणाधीन वहुचर्चित कमला पुलको बाँकी काम भइरहेको छ ।
आगामी चैतभित्र कमला पुल निर्माण सम्पन्न गरी यातायात सञ्चालन गर्ने कार्यतालिकाकासाथ निर्माण व्यवसायीबाट काम भइरहेको छ । निर्माण व्यवयासीले नै पुलको डिजाइन गरी निर्माण गर्ने मोडलमा ठेक्का सम्झौता भएको कमला पुलको लम्बाइ ४६९ मिटर रहेको छ ।
ऊर्जा, जलस्रोत तथा सिँचाइ, भौतिक पूर्वाधार तथा यातायात र शहरी विकासमन्त्री कुलमान घिसिङले गत ५ मंसिरमा स्थलगत अनुगमन गरी पुल निर्माण तथा पुनस्र्थापनाको काम तत्काल अघि बढाएर जतिसक्दो छिटो पुल निर्माण सम्पन्न गर्न निर्देशन दिनुभएको थियो ।
मन्त्री घिसिङले निर्माणको आफूले नियमित अनुमगन गर्ने र काम सन्तोषजनक नभएमा ठेक्का तोड्ने चेतावनी दिनुभएको थियो । साथै, उहाँले हाल नदी रहेको स्थानमा ह्युम पाइप राखेर अस्थायी रुपमा आवतजावतको व्यवस्था गर्न निर्देशन दिनुभएको थियो । सोही बमोजिम ठेक्का व्यवस्थापन भई पाइप राख्ने काम पनि भइरहेको छ ।
ठेक्का सम्झौता भएको करिब १४ वर्ष पुग्दासमेत कमला पुल निर्माण हुन सकेको छैन । पुल नबन्दा नागरिकले सास्ती खेप्नु परेको, सवारीसाधन लामो रुट प्रयोग गरी आवत–जावत गर्न वाध्य भएको र कमला नदी वारपार गर्न जोखिमपूर्ण एवम् कष्ठकर यात्रा गर्र्नु बाध्यता छ ।
१७ असार २०७८मा कमला नदीमा आएको बाढीले पुलको दुईवटा जग भासिएर ४ वटा स्लावमा क्षति पुगेको थियो । क्षति पुगेका स्लावमध्ये सिराहा(पूर्व)तर्फको २ वटा स्लाव हटाइएको छ भने धनुषा (पश्चिम) पट्टिको २ वटा स्लाव हटाउन नपर्ने प्राविधिक अध्ययनबाट देखिएको छ ।
सोही बमोजिम भासिएको जगलाई दह्रो बनाएर स्लाव लिफ्टिङको काम अब सुरु हुने छ । लिफ्टिङका लागि सम्बन्धित विज्ञ प्राविधिकहरुले भ्रमण तथा निरीक्षण गरी अध्ययन गरी कार्ययोजना बनाइरहेका छन् ।
पुलको पूर्वतर्फ (सिराहा)को सबस्टक्चर काम सकिएको छ । सिराहातर्फका २ वटा स्लाव हटाई एउटा जग भासिएकोमा उक्त स्थानमा दुइवटा जग राखी जगसहित सब स्ट्रक्चरको का सकिएको छ । अब प्लेट गडर राख्न बाँकी रहेको छ । उक्त प्लेट गडर बनाउने काम चितवनमा भइरहेको छ । गडर तयार भएपछि पुलमा लगेर जडान गरिनेछ ।
ठेक्काअन्तर्गत रहेका नदी नियन्त्रण तथा पहुँच सडकको निर्माण भने सुरु हुन सकेको छैन । गत असोजमा कमला नदीमा आएको बाढीपछि नदीको धार परिवर्तन परिवर्तन भएको हुँदा डिजाइनको बिषयमा छलफल भइरहेको र डिजाइनको टुंगो लागेपछि निर्माण सुरु हुनेछ ।
तराई÷मधेशको लाइफ लाइनका रूपमा रहेको हुलाकी राजमार्गमा पर्ने कमला पुल निर्माणका लागि २०६८ को जेठमा २४ करोड ९१ लाख (भ्याटसहित)मा पप्पु लुम्बिनी जेभीसँग ठेक्कासम्झौता भएको थियो । सुरुको सम्झौता बमोजिम पुल निर्माण २०७१को मंसिरमा सम्पन्न हुनुपर्ने थियो ।
तोकिएको समयमा पुल निर्माण हुन नसकेपछि सातौं पटक थपिएको ठेक्का सम्झौताको म्याद गत असारमा सकिएको थियो । निर्माण व्यवसायीबाट आगामी असारसम्मका लागि म्याद थपका लागि प्रस्ताव पेश भएको छ । हाल ठेक्काको म्याद थपको प्रक्रियामा रहेको छ । हाल बाँकी काम लुम्बिनीले गरिरहेको छ । हालसम्म २० करोड ४३ लाख (भ्याट) सहित भुक्तानी भइसकेको छ ।
